Płyta obornikowa – jak zbudować legalnie i z dopłatą?

Tadeusz Wojciechowski

Tadeusz Wojciechowski

|

12 sierpnia 2026

Budowa płyty obornikowej w trakcie. Betonowe ściany tworzą prostokąt na zielonej łące pod błękitnym niebem.

Dobrze zaplanowana budowa płyty obornikowej to nie tylko kwestia betonu. Trzeba jednocześnie dopasować inwestycję do programu azotanowego, sensownie rozwiązać odcieki, a przy tym nie przepalić budżetu gospodarstwa. Poniżej porządkuję temat praktycznie: od wymogów prawnych, przez konstrukcję i wymiary, po dopłaty oraz błędy, które najczęściej wychodzą dopiero po pierwszej kontroli albo po pierwszym sezonie użytkowania.

Najważniejsze rzeczy, które warto mieć poukładane przed inwestycją

  • Obornik stały trzeba przechowywać na powierzchni nieprzepuszczalnej, a odcieki prowadzić w sposób kontrolowany.
  • Przechowywanie obornika bezpośrednio na gruncie jest możliwe tylko czasowo, maksymalnie przez 6 miesięcy i wyłącznie po spełnieniu warunków lokalizacyjnych.
  • W 2026 roku dla płyt do składowania obornika obowiązuje uproszczenie formalne: nie trzeba decyzji o warunkach zabudowy do końca 2027 r.
  • Dla nowych inwestycji w ARiMR można dziś mówić o pomocy sięgającej 200 tys. zł i do 65% kosztów kwalifikowalnych w odpowiednim wariancie wsparcia.
  • W praktyce dobrze sprawdzają się ścianki oporowe o wysokości od 30 cm do 200 cm, zależnie od skali gospodarstwa i sposobu obsługi.
  • Najtańsza inwestycja to nie ta z najmniejszą ilością betonu, tylko ta, którą da się wygodnie opróżniać i utrzymać w czystości przez lata.

Co naprawdę trzeba zapewnić, żeby obornik był przechowywany legalnie

Ja zawsze zaczynam od rozróżnienia dwóch sytuacji: obornik stały i nawozy płynne to nie jest ten sam problem techniczny. Dla obornika potrzebna jest nieprzepuszczalna powierzchnia miejsca przechowywania, a dla gnojówki i gnojowicy szczelny zbiornik z przykryciem. Zgodnie z obowiązującymi zasadami powierzchnia dla nawozów naturalnych stałych powinna wystarczyć na minimum 5 miesięcy, a pojemność zbiorników na nawozy płynne na minimum 6 miesięcy.

Warto też pamiętać, że pryzma obornika na gruncie nie jest rozwiązaniem „na zawsze”. To opcja tymczasowa, dopuszczalna przez nie dłużej niż 6 miesięcy od utworzenia pryzmy, i tylko wtedy, gdy miejsce jest możliwie płaskie, niepiaszczyste, niepodmokłe oraz oddalone od wód powierzchniowych i ujęć wody. To rozwiązanie ma sens głównie jako bufor albo sposób na przejściowe zagospodarowanie nawozu, a nie jako substytut porządnej płyty.

Forma przechowywania Wymóg podstawowy Praktyczny sens rozwiązania
Obornik stały na płycie Nieprzepuszczalne dno i ściany Najbezpieczniejszy wariant dla gospodarstwa z regularną produkcją ściółkową
Pryzma na gruncie Tylko czasowo, do 6 miesięcy, w odpowiednim miejscu Przydatna jako rozwiązanie przejściowe lub awaryjne
Gnojówka i gnojowica Szczelny, przykryty zbiornik Wymaga osobnej infrastruktury i starannego zabezpieczenia odcieków
Głęboką ściółkę Możliwość przechowywania w budynku inwentarskim o nieprzepuszczalnym podłożu Rozwiązanie dla specyficznego systemu utrzymania zwierząt

W praktyce właśnie ten pierwszy podział decyduje, czy potrzebujesz pełnej inwestycji, czy wystarczy rozwiązanie przejściowe. Kiedy to już jest jasne, przechodzę do przepisów obowiązujących w 2026 roku, bo tam kryją się terminy i uproszczenia, które naprawdę zmieniają kolejność działań.

Jakie terminy i uproszczenia obowiązują w 2026 roku

Tu jest najwięcej nieporozumień. W 2026 roku standardowe terminy dostosowania są już różne dla różnych grup gospodarstw. Dla gospodarstw do 20 DJP termin na dostosowanie został wydłużony do 31 grudnia 2027 r., a dla gospodarstw od 21 do 210 DJP do 31 grudnia 2025 r.. Jeśli ktoś należy do tej drugiej grupy i nie załatwił sprawy wcześniej, nie powinien zakładać, że czas sam się jeszcze wydłuży.

Trzeba też pamiętać o szczególe, który łatwo przegapić: wydłużenie terminów nie było automatyczne dla wszystkich. Rolnicy zainteresowani dłuższym czasem na dostosowanie musieli złożyć odpowiednie zgłoszenie do 28 listopada 2025 r. W praktyce to oznacza, że w 2026 roku opóźnianie inwestycji bez sprawdzenia własnego statusu może być po prostu ryzykowne.

Sytuacja Co to oznacza Na co uważać
Gospodarstwo do 20 DJP Termin dostosowania do końca 2027 r. Warto już planować, ale nadal jest trochę czasu
Gospodarstwo od 21 do 210 DJP Standardowy termin upłynął 31 grudnia 2025 r. W 2026 r. trzeba sprawdzić, czy przysługuje jeszcze wyjątek
Gospodarstwo poszkodowane przez powódź we wrześniu 2024 r. Termin wydłużony do końca 2027 r. To wyjątek ustawowy, a nie reguła dla wszystkich
Nowa płyta do składowania obornika Do końca 2027 r. nie jest wymagana decyzja o warunkach zabudowy Uproszczenie nie zwalnia z pozostałej dokumentacji i dobrego projektu

MRiRW przypomina też o odległościach: nawozów naturalnych oraz kiszonek nie przechowuje się bliżej niż 25 m od wskazanych punktów, takich jak studnie czy ujęcia wody, a przy stoku o nachyleniu powyżej 10% w kierunku wód powierzchniowych odległość rośnie o dodatkowe 5 m. To ważne, bo nawet dobrze wykonana konstrukcja nie obroni się, jeśli stanie w złym miejscu. Gdy lokalizacja jest już czysta, można przejść do samej konstrukcji i szczegółów, które robią największą różnicę w codziennym użytkowaniu.

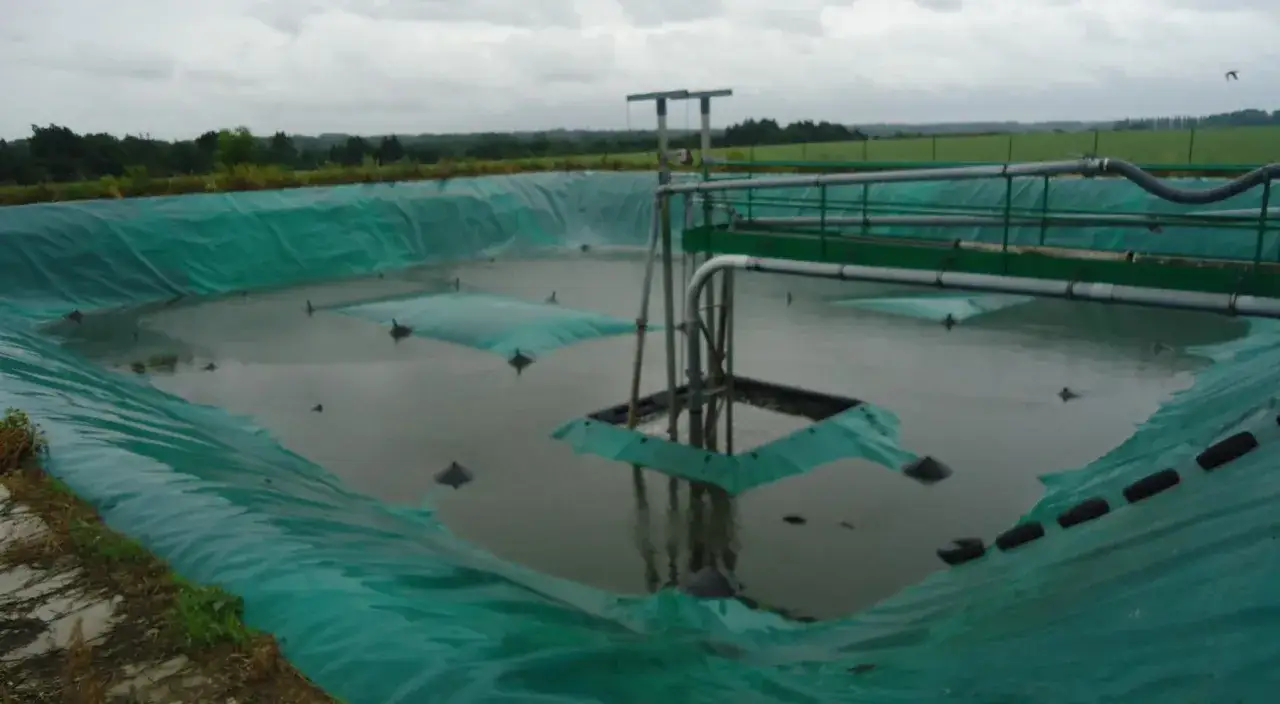

Budowa płyty obornikowej: zielona folia zabezpiecza zbiornik na gnojowicę, w którym widać elementy konstrukcyjne i rury.

Budowa płyty obornikowej krok po kroku

W samym projekcie najważniejsze są detale, a nie tylko powierzchnia. Płyta powinna mieć dno i ściany nieprzepuszczalne, a odcieki trzeba zebrać do studzienki rewizyjnej i odprowadzić do zbiornika. Najczęściej wybiera się konstrukcję betonową, ale dopuszczalne są też inne rozwiązania, o ile zapewniają szczelność i odporność na odcieki. Z praktycznego punktu widzenia bardzo ważny jest też dojazd: jeśli ładowarka nie wjedzie swobodnie albo plac wokół płyty będzie błotnisty, później zapłacisz czasem i nerwami, nie tylko pieniędzmi.

Rozwiązanie Kiedy ma sens Plusy Minusy
Ścianki niskie, około 30 cm Małe i średnie gospodarstwa, częste wybieranie obornika Niższy koszt, łatwiejsze utrzymanie czystości przy dobrze zorganizowanej pracy Mniejsza rezerwa pojemności, większa dyscyplina operatora
Ścianki wysokie, 100-200 cm Gdy obornika jest więcej albo wywóz odbywa się rzadziej Lepsza pojemność i wygodniejsza logistyka Droższa i bardziej wymagająca konstrukcja
Prefabrykaty betonowe Gdy liczy się czas montażu i przewidywalność wykonania Szybsza realizacja, łatwiejsze planowanie robót Trzeba bardzo dopilnować połączeń i uszczelnień
Inne materiały nieprzepuszczalne Gdy projekt ma nietypowe warunki gruntowe Większa elastyczność technologiczna Wymagają starannego doboru i kontroli jakości

Ja zwracam szczególną uwagę na trzy rzeczy: spadek posadzki do miejsca zbierania odcieków, sensowne utwardzenie otoczenia i łatwy dostęp dla sprzętu. W niektórych gospodarstwach dobrze sprawdzają się też rozwiązania alternatywne, na przykład składowisko z podłożem denitryfikacyjnym, czyli warstwą gleby i trocin odizolowaną geomembraną. To opcja raczej dla mniejszych stad, ale pokazuje ważną zasadę: nie każda inwestycja musi wyglądać tak samo, by była zgodna z przepisami i praktyczna w obsłudze. Skoro konstrukcja ma już sens techniczny, trzeba ją jeszcze dopasować do wielkości stada i rytmu pracy gospodarstwa.

Jak dobrać wielkość i układ do własnego stada

Najważniejszy punkt wyjścia to DJP, czyli duża jednostka przeliczeniowa inwentarza. To wspólny przelicznik dla różnych gatunków zwierząt, dzięki któremu da się porównywać gospodarstwa o innym profilu produkcji. W praktyce nie projektowałbym płyty „na oko”. Zaczynam od średniorocznego stanu zwierząt, potem sprawdzam, ile obornika zostaje w gospodarstwie, a ile jest sprzedawane, przekazywane albo przetwarzane. Dopiero na tej podstawie ustalam wielkość powierzchni i wysokość składowania.

  1. Ustal średnioroczny stan zwierząt w DJP i sprawdź, czy dane nie zmieniają się sezonowo.
  2. Oceń, jak długo obornik będzie leżał na płycie, zanim trafi na pole lub do odbiorcy.
  3. Dodaj miejsce na manewrowanie sprzętem, wybieranie obornika i bezpieczne zatrzymanie odcieków.
  4. Jeśli produkcja jest niewielka, rozważ prostszy wariant albo rozwiązanie z podłożem denitryfikacyjnym.
  5. Nie planuj konstrukcji na styk, bo potem każdy dodatkowy kurs ładowarką staje się problemem.

W małych gospodarstwach najczęściej wystarcza prostsza płyta z porządnym odwodnieniem i niewysokimi ściankami. Przy większej obsadzie lepiej od razu myśleć o szerszym placu, sprawnym dojeździe i wyraźnie wydzielonym miejscu na odcieki. Taki projekt jest po prostu mniej nerwowy w codziennej pracy. A kiedy wiadomo już, jakiej skali obiektu potrzebujesz, naturalnie pojawia się pytanie o pieniądze.

Ile kosztuje taka inwestycja i na jakie wsparcie można dziś liczyć

Orientacyjne koszty są bardzo różne, ale da się je uporządkować. W praktyce koszt projektu płyty to zwykle 300-1000 zł, a jednostkowa stawka budowy bywa liczona na poziomie około 500 zł/m². Z szacunków używanych w doradztwie rolniczym wynika, że małe płyty do 20 m² mogą kosztować 5-8 tys. zł, powierzchnia 20-50 m² zwykle zamyka się w 8-15 tys. zł, a większe obiekty od 50 do 100 m² często wchodzą w przedział 15-30 tys. zł. Dla płyty powyżej 100 m² trzeba już liczyć 30-50 tys. zł lub więcej, zwłaszcza gdy dochodzą trudne warunki gruntowe, mocniejsze zbrojenie, izolacja i porządny zbiornik na odcieki.

Element Orientacyjna wartość Co to oznacza w praktyce
Projekt 300-1000 zł Im prostsza płyta, tym mniejszy koszt dokumentacji
Stawka jednostkowa budowy Około 500 zł/m² Pomaga szybko oszacować budżet bez wchodzenia w pełny kosztorys
Płyta do 20 m² 5-8 tys. zł Wariant dla małych gospodarstw lub rozwiązań pomocniczych
Płyta 20-50 m² 8-15 tys. zł Typowy rozmiar dla mniejszych stad
Płyta 50-100 m² 15-30 tys. zł Rozsądny zakres dla średniego gospodarstwa
Płyta powyżej 100 m² 30-50 tys. zł i więcej Koszt rośnie szybciej, jeśli dochodzi rozbudowane odwodnienie i cięższa logistyka

Jeśli chodzi o wsparcie, najważniejsza dziś jest interwencja I.10.4 w Planie Strategicznym WPR. Jak podaje ARiMR, maksymalna pomoc dla beneficjenta wynosi 200 tys. zł, a dla nowych zbiorników i płyt do przechowywania nawozów naturalnych pomoc jest liczona według kosztów jednostkowych. Poziom wsparcia może sięgać do 65% wyliczonej kwoty, przy czym gospodarstwo powinno mieć nie więcej niż 300 ha, koszt operacji musi przekraczać 20 tys. zł, a sama operacja ma zebrać co najmniej 6 punktów w ocenie. Wniosek składa się elektronicznie przez PUE ARiMR.

To ważne, bo dopłata nie zawsze sprawi, że inwestycja będzie „prawie za darmo”, ale potrafi mocno obniżyć próg wejścia i ułatwić decyzję o budowie. Jednak nawet najlepsze wsparcie nie naprawi słabego przygotowania placu budowy, więc przed startem warto sprawdzić ostatnie szczegóły.

Ostatni przegląd przed robotami ziemnymi

Gdybym miał wskazać tylko kilka rzeczy, które najczęściej decydują o powodzeniu inwestycji, byłyby to właśnie te: lokalizacja, odwodnienie, dojazd i dokumenty. Płyta musi stać tam, gdzie da się ją bezpiecznie użytkować przez lata, a nie tylko tam, gdzie akurat zmieścił się obiekt na mapie. W praktyce przed wejściem ekipy na plac sprawdzam zawsze taki zestaw:

  • czy miejsce spełnia odległości od wód, ujęć i innych punktów ochronnych,
  • czy grunt jest wystarczająco nośny i nie będzie „pływać” po deszczu,
  • czy ładowarka i transport mają wygodny wjazd oraz zawrotkę,
  • czy studzienka i odpływ odcieków są w projekcie, a nie jako późniejsza poprawka,
  • czy masz potwierdzenia formalne związane z terminami dostosowania, jeśli korzystasz z wydłużonego czasu,
  • czy w gospodarstwie ktoś odpowiada za regularne utrzymanie porządku wokół płyty.

Najczęstszy błąd widzę wtedy, gdy rolnik liczy tylko beton i zbrojenie, a pomija odwodnienie, logistykę oraz późniejszą obsługę. Ja patrzę na to odwrotnie: dobra płyta ma przede wszystkim działać wygodnie, legalnie i bez ciągłych poprawek. Jeśli ten warunek jest spełniony, inwestycja naprawdę pomaga gospodarstwu, zamiast tylko zajmować miejsce na podwórzu.

FAQ - Najczęstsze pytania

Tak, dla obornika stałego wymagana jest nieprzepuszczalna powierzchnia. Pryzma na gruncie to rozwiązanie tymczasowe (do 6 miesięcy) i tylko w określonych warunkach. Przepisy programu azotanowego precyzują minimalny czas przechowywania nawozów.

Terminy zależą od wielkości gospodarstwa. Dla gospodarstw do 20 DJP termin to 31 grudnia 2027 r. Dla 21-210 DJP standardowy termin upłynął 31 grudnia 2025 r. Warto sprawdzić swój status, zwłaszcza jeśli korzystałeś z wydłużonego czasu.

Koszt projektu to 300-1000 zł, a budowa ok. 500 zł/m². Małe płyty (do 20 m²) to 5-8 tys. zł, większe (powyżej 100 m²) od 30-50 tys. zł. Można ubiegać się o wsparcie z ARiMR (interwencja I.10.4) do 200 tys. zł i do 65% kosztów kwalifikowalnych.

Kluczowe są: nieprzepuszczalne dno i ściany, efektywne zbieranie i odprowadzanie odcieków do zbiornika, odpowiedni spadek posadzki, utwardzone otoczenie oraz łatwy dostęp dla sprzętu. Ważne są też odległości od wód i ujęć.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

budowa płyty obornikowej budowa płyty obornikowej przepisy płyta obornikowa wymiary płyta obornikowa dofinansowanie

Udostępnij artykuł

Autor Tadeusz Wojciechowski
Tadeusz Wojciechowski
Nazywam się Tadeusz Wojciechowski i mam 13-letnie doświadczenie w dziedzinie rolnictwa. Moja przygoda z tym tematem zaczęła się w dzieciństwie, kiedy to spędzałem czas na wsi, obserwując pracę mojego dziadka. Zafascynowało mnie, jak wiele można osiągnąć dzięki ciężkiej pracy i odpowiedniemu zarządzaniu zasobami. W moich artykułach staram się przybliżać różnorodne aspekty rolnictwa, od nowoczesnych technik uprawy, przez zrównoważony rozwój, aż po wyzwania, przed którymi stoi współczesny rolnik. W swojej pracy kładę duży nacisk na rzetelność informacji. Zawsze sprawdzam źródła i porównuję różne dane, aby dostarczyć czytelnikom treści, które są nie tylko zrozumiałe, ale także aktualne. Lubię upraszczać skomplikowane zagadnienia, aby każdy mógł łatwo zrozumieć, jakie zmiany zachodzą w rolnictwie i jak mogą one wpłynąć na nasze życie. Moim celem jest dzielenie się wiedzą, która pomoże innym lepiej zrozumieć ten fascynujący świat.
Komentarze (0)
